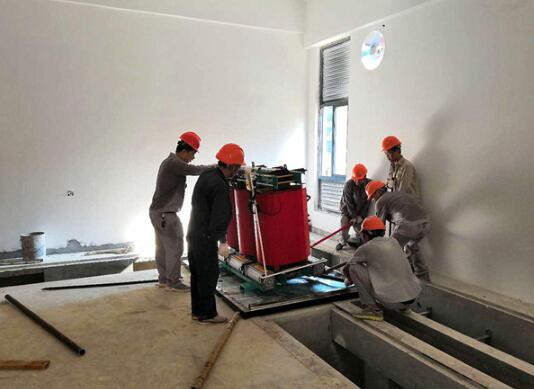

8月24日,堰湖山庄(西组团)供配电工程设备进场安装。该供配电工程包括局管配电房二座、自管配电房及箱变五座、高低压进线及出线电排电缆等。
项目工期较紧,设备生产厂家无法一次性提供全部设备。为加快项目进度,高新城创(重点办、绿化办)积极沟通合肥力能公司,协调设备生产厂家合理安排生产计划,分批生产,完成一批、提供一批。目前,部分供配电设备已进场安装,剩余高低压柜、变压器等设备将于8月28日全部进场。
下一步,高新城创(重点办、绿化办)将加大管理力度,严格按照既定节点推进施工进度,快速完成设备的安装调试工作,为早日进行电缆敷设创造条件,保障项目按期分房。
