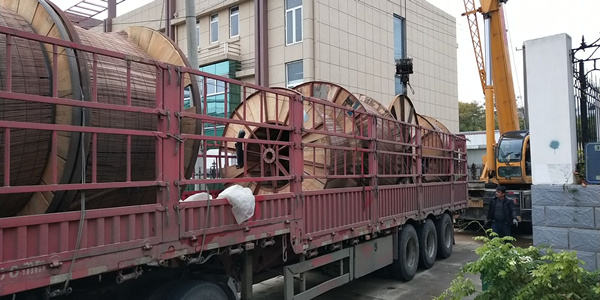

11月16日,银杏变09#、10#、11#线路香樟大道段入地改造工程九台环网柜安装完成,电缆开始进行敷设,入地改造工程电气施工正式启动。
银杏变09#、10#、11#线路香樟大道段入地改造工程作为高新区建成区供电杆线入地改造的一部分,建成后将提高香樟大道沿线用户用电安全性和可靠性,同时美化香樟大道,打造精品化道路。高新城创高度重视该项目进展,10月底完成土建工作后,立即向合肥供电公司申报土建中间验收。初验完成后,高新城创督促施工单位加快整改,预约复验的同时主动联系环网柜、电缆厂家,提前安排电气设施设备进场时间,最终实现11月13日取得中间验收报告,15日环网柜、电缆进场,16日启动电气施工的目标。
下一步,高新城创将紧盯电气施工进度,确保12月底之前完工,具备送电条件。
