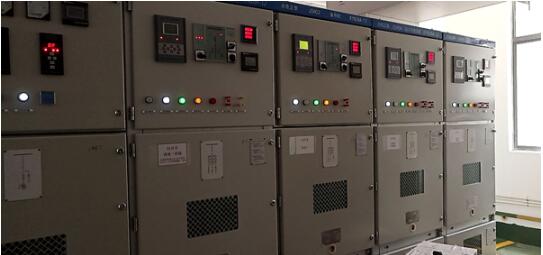

8月20日,南岗公租房局管所顺利送电到户,为南岗公租房移交工作创造条件。
南岗公租房供电工程局管部分于2018年12月进场施工部分土建工程,2019年3月通过土建中间验收,3月29日设备进场安装,4月17日完成高压电缆接入工作,4月底启动竣工验收手续。考虑该供电项目为局管客户工程,高新城创提前落实事务所编制局管部分资产移交资产评估报告,为后期移交节约时间。2019年7月份,经积极沟通供电公司客服,简化流程,利用约半个月时间快速完成局管所移交手续。同时积极协调供电公司经办人,在办理移交的同时提前将748块户表报装资料一并申报,紧盯每步流程,提前下步准备,利用周末时间加班完成748块电表安装,8月12上午完成户表安装竣工通知单盖章确认。至此,南岗公租房具备办理送电流程。
越是接近胜利,越是不能松懈。高新城创项目负责人紧盯营销中心与配电工区,于8月14日下午成功申报送电计划,8月20日,南岗公租房局管所顺利完成送电到户,为南岗公租房移交工作创造条件。
