丰创光罩10KV供电外线工程完工

发布时间:2018.08.15 作者:陈光 来源: 访问人数:979

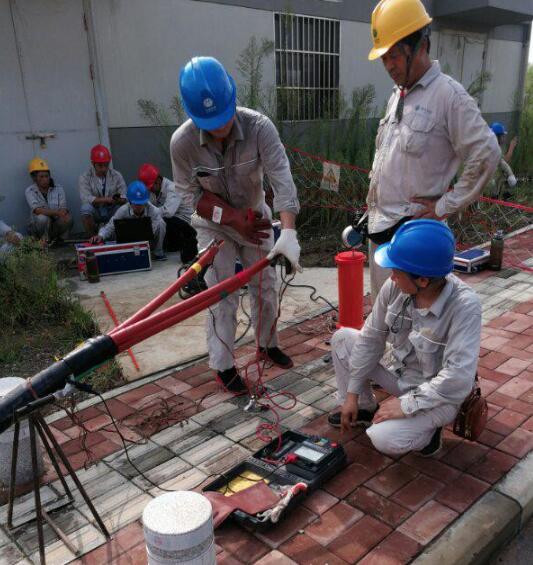

8月14日,丰创光罩10KV供电外线工程完成电缆施放及中间接头制作,一次性通过电缆耐压试验测试,具备受电条件,8月15日将向业主单位进行实物及资料移交。


丰创光罩项目为高新区重点招商引资项目,10KV供电外线工程是保证该项目按时送电的基础工程。为加快项目推进,确保企业早建设、早投产,高新城创(重点办、绿化办)在接到外线工程建设任务后,第一时间与业主单位、总包施工单位、设计院、外线施工单位等参建单位进行对接,明确施工图纸、工程范围、进度衔接等事项,并安排专人分别负责供电外线与配套排管工程施工。

此外,考虑到该项目时间紧、任务重,高新城创(重点办、绿化办)加强组织调度,对外线路由的排查疏通、配套排管的施工、电缆的分盘计划制定及供货厂家排产等各项工作进行统一调度。7月27日,电缆按计划进场;8月11日,7.2km外线电缆敷设到位;8月14日,全部电缆中间接头制作完成,并在业主单位的见证下完成耐压试验测试;8月15日将向业主单位进行实物及资料移交,项目各工序按照计划节点推进并顺利完工。
